厂房承重加固,来看看楼板承载力不足如何加固?

楼板加固

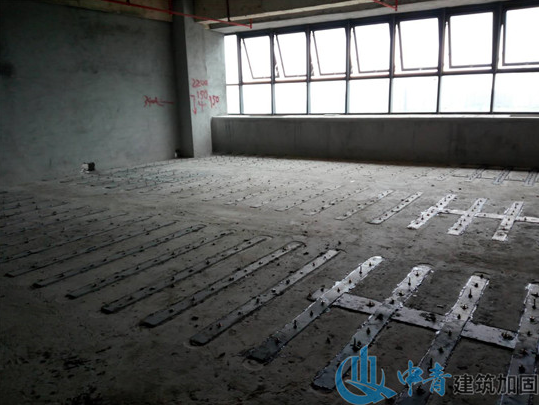

1、钢板材料及加工,按设计尺寸把钢板加工成型,梁面钢板钻好螺栓孔,孔距呈梅花状设置,螺栓采用M10膨胀螺栓。

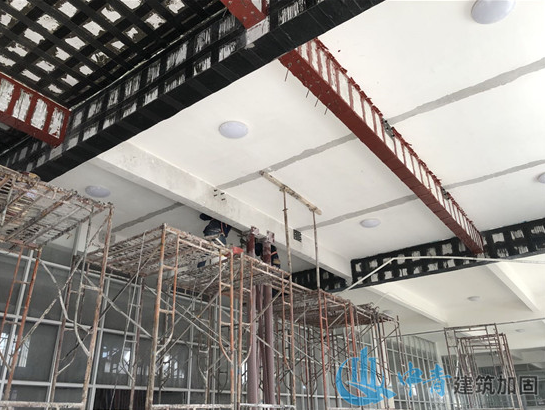

2、配胶,使用前应对结构胶进行现场质量检验,合格后方能使用,按产品使用说明书规定配制。注意搅拌时应避免雨水进入容器,按同一方向进行搅拌,容器内不得有油污。右图为现场工人配胶场景。

3、粘贴,结构胶粘剂配制好后,用抹刀将胶同时均匀涂抹在钢板和混凝土构件表面,涂抹的胶层厚度在1~3mm左右,中间厚边缘薄,然后将钢板贴于预定位置。

4、固定及加压,钢板粘贴后,立即用卡具和螺栓固定(膨胀螺栓的埋设空洞应与钢板一道于涂胶前配钻),并适当加压,以使胶层充分接触砼一钢板表面。

5、固化养护,结构胶在常温下可自然固化,在20℃以上时,24小时即可拆除卡具和支撑,3天后(2小时)即可承受设计使用荷载。固化期中不得对钢板有任何扰动。

6、保护层施工,最后在钢材表面涂刷防腐剂,或构件表面做30mm厚的1:2.5水泥砂浆保护层。

厂房承重加固

厂房承重加固方法有哪些

1、住宅、旅馆、办公楼、托儿所和幼儿园等,其楼板承重值为2.0kN/m2。

2、教室、阅览室、会议室、餐厅和普通档案室等,其楼板承重值为2.5kN/m2。

3、礼堂、电影院以及公用洗衣房等,其楼板承重值为3.0kN/m2。

厂房加固

厂房承重加固对楼板荷载需求大的厂房帮助很大!

1、施工周期短,厂房承重加固的工期往往受到严格限定,一般需大修改造的车间都是产值较高生产任务多,厂房改造时不能停产,即要求边加固边生产,即使能停产时间也非常短,一般不会超过一个月,因此要求加固改造所用时间越短越好。

2、设计施工障碍多,原厂房有旧设备基础旧管线设备吊车甚至产品等设施加固改造时,许多设备和产品不能移动,施工时各种类物件经常相互碰头,故设计及施工前要数次深入到现场仔细观察纪录寻找切实可行的加固设计和加固施工方案。

3、施工难度大,在厂房不停工的情况下,要考虑厂房内会出现的立体交叉做或平行流水作业,再加上原有设备和工人仍未撤走,所留的空间有限,这就会造成施工建筑的难以搭建甚至无法应用,无疑给了施工单位很大的难度。

4、施工安全系数高,在厂房是在无法停厂加固施工时,则情况便是工人加固施工和厂房生产同时进行。并且厂房内存在许多大型的生产机器以及产品,如果是那么生产总值高的厂房加固情况下,其设备和产品价值更高昂,所要要求施工单位在作业时,对构件、材料的施工都要极其小心,避免掉落危及到人员或物品安全。

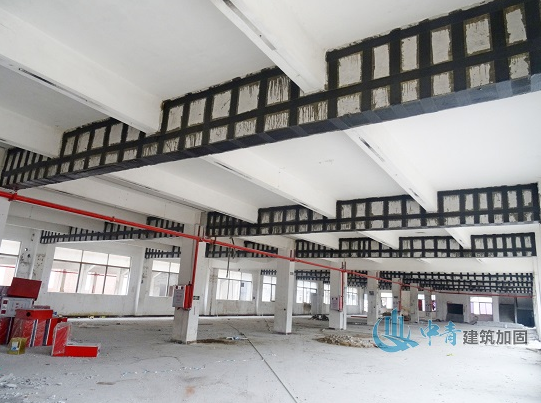

5、厂房楼板承载力不足,当楼板承载力或刚度不够时,可用钢筋混凝土梁来加固楼板,即现浇混凝土梁与楼板成为整体即可以共同工作,既能承受静力荷载又能承受动力荷载,而且不存在腐蚀问题。

在楼板下面采用一根现浇钢筋混凝土梁来加固。沿着混凝土梁的跨度方向,在梁的宽度范围内,在混凝土楼板上开孔(一般100mm×100mm)间距200~300mm。该孔的作用,一是用于浇筑梁的混凝土,二是在孔内放置角钢(例如∟56×8)或其他型钢把楼板和新浇筑的混凝土梁接成整体。


返回【行业】频道声明:该文观点仅代表作者本人,加固号系信息发布平台,找加固仅提供信息存储空间服务。
