咸宁北站站前广场项目改造规划方案公示

核心提示:6月8日,市交通运输局公布高铁咸宁北站站前广场改造规划方案,面向全社会进行公示,公示期为2020年6月8日至2020年6月14日,期限7天。为什么要改造?据悉,咸宁北站站前广场存在以下问题:出站口有拉客现象,干扰交通

6月8日,市交通运输局公布高铁咸宁北站站前广场改造规划方案,面向全社会进行公示,公示期为2020年6月8日至2020年6月14日,期限7天。

为什么要改造?

据悉,咸宁北站站前广场存在以下问题:

出站口有拉客现象,干扰交通秩序;公交首末站点被遮挡,缺少公交诱导信息,公交线路少;落客通道容量不足,缺失落客指示标示、标志;出租车候客通道短,且与出站口行人有冲突点;现状停车泊位数量少等。

为加强高铁咸宁北站站前广场秩序管理,方便高铁旅客出行,根据市委、市政府工作要求,市交通运输局联合市直有关部门就高铁咸宁北站站前广场改造规划方案反复调研论证。

规划设计方案原则为:以人为本、人车分离、公交优先为出发点,以实现旅客换乘便捷、交通秩序良好、交通设施完备为落脚点,在现状基础上实施改造,做到少拆、少迁、少建,尽可能利用现状已有设施和避开广场现状绿化,达到投资少、社会效益好、提品质提容量的良好效果。


怎么改造?

市交通运输局相关负责人介绍,方案中公交、出租车、接客、落客功能区实现人车分离,公交、出租上客点与社会车辆分离,各功能区之间干扰小,行人方便、安全;

出站口位置设置风雨连廊,进站口位置设置景观性拉膜结构,风雨连廊、候车廊内部地面施划公交、出租、停车场位置导向标,首末站内增设摆渡型公交线路,倡导绿色出行、公交优先,为到站旅客提供良好的通行环境和便捷的换乘,有效预防拉客现象;

出租车候客通道扩容至82辆(为现状的2.3倍),停车场扩容至129个泊位(含18个充电泊位);

提升落客通道容量,由现状1条通道扩至2条通道;

增设专用接客通道,上客点设置3条车道,为接送旅客的车辆提供高效、便捷的交通设施。

方案具有对广场植被破坏小、少拆少建、投资少、功能齐全、工期短等优点。

若您对高铁咸宁北站站前广场改造规划方案有不同意见或建议,请于公示期内以书面形式反馈,并提供联系方式。

(反馈电子邮箱:xnkg8154185@163.com联系人:袁泓;联系电话:0715-8154185)

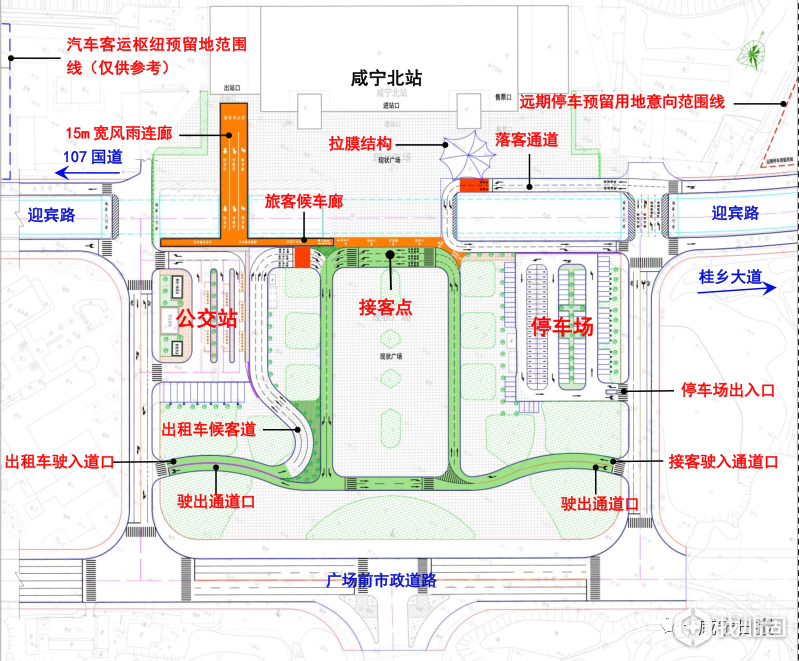

具体规划设计内容如下

(1)出站口位置增加15m宽行人风雨连廊(南北向),候车廊(东西向)宽度为5m,与风雨廊连为一体;

(2)与落客通道相结合,在进站口位置设置拉膜结构遮阳设施;

(3)调整现状公交布局,增加12个公交泊位(带专用充电桩,增设拉膜结构停车棚),3个公交站台,其中一个为摆渡型公交站台;

(4)出租车上客点调整至公交站外侧,上客点与候车廊相接,提高其候车容量;

(5)落客通道在现状基础上实施拓宽,调整为2个车行道;

(6)在现状基础上调整停车场布局,增加停车容量,增设小汽车充电桩设施(增设拉膜结构停车棚);

(7)增加专用接客通道,上客点设置三条车道;

(8)增加交通诱导标志、标线、电子抓拍设施。

规划设计容量

公交车规划容量=(3条线路×60÷8min发车间隔)×单车满载人数40人×70%满载率=720人次/h;

出租车规划容量=[82辆候车容量+(3条车道×60÷3min单车服务时间)×补充系数2]×0.8=162辆/h;

停车场规划容量=129个泊位×每小时周转次数2=258辆/h;

交通设施规划容量(人次)=900×8h运营时间+(162+258)×10h高铁运营时间=11400人次 / 天(为现状发送旅客量的2.71倍)

规划建议

(1)加强高铁附近的客运交通管理,严厉打击黑车拉客、出租车不规范行为;

(2)增加公交线路,提高公交服务水平;

(3)建议将现状迎宾路两侧人行道实施拓宽至5.0m;

(4)在高铁北站站房东西侧增设交通设施,其中站房西侧预留汽车客运枢纽用地,东侧预留停车用地;

(5)高铁站广场南侧现状道路,建议结合老107国道改造实施双向交通组织。
